該工程以發電為主,集防洪、旅游、航運、灌溉、交通于一體的大型水利樞紐,是湘江干流水電開發的第三級水電工程。電站大壩控制流域面積23380平方公里,占湘江總流域面積的24.7%,多年平均徑流量220億立方米。工程屬低水頭、大流量河床式水電站,正常水位88.5米,壩頂高程96米,最大壩高28米,壩頂長1369米,總庫容2.756億立方米,正常庫容1.778億立方米,死庫容1.56億立方米。浯溪水電站總裝機4×2.5萬KW,設計發電量3.955億千瓦。水庫主體大壩選用閘壩組合形式,即大壩由13扇(20X12.5米)閘門組成,大壩高程96米,最大壩高28米,壩頂長1369米,總庫容2.756億立方米,正常水位下庫容1.778億立方米,可調節庫容0.218億立方米,水庫回水長度54.04公里,可改善湘江航道53公里。閘壩右側布置單級船閘,全長120米,最大通船噸位500噸,年通航能力200萬噸。

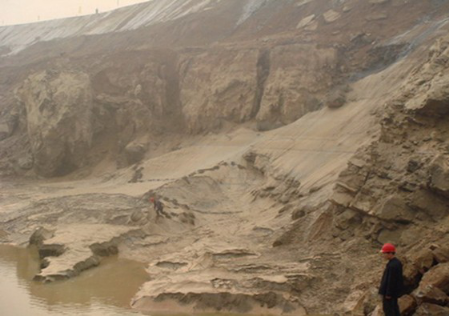

浯溪水電站縱堰在基坑開挖過程中,內側邊坡受開挖爆破的影響,于2006年12月20日出現了涌水量達16000m3/h的突水。廠房基坑僅數小時被淹沒。為保證工程順利進行和安全渡汛,需應急處理。要求在3個月內將水量減少至0.35m3/s以內。出現突水的主要原因受廠房基坑內側邊坡受開挖爆破及邊坡坍塌的影響,致使?jié)B透途徑變短,滲透坡降增大,堰體及堰基內砂卵石及溶隙充填物被擊穿帶走,砂卵石結構更趨疏松,透水性增強,導致砂卵石及巖溶洞穴出現管涌和突水,其滲漏途徑系與砂卵石及平行縱堰發育溶槽相連通的NE、NW向構造溶隙所致。
公司采用“可控?cái)D入灌漿防滲堵漏止水工藝、低速凝劑摻量的漿材和可控灌漿技術”進行堵漏灌漿。經過60天的處理,基坑再次抽干發現,所灌部位基本干涸,達到理想效果。浯溪水電站圍堰巖溶堵漏工程較常規方法投資節省200多萬元,為電站建設搶回工期一年。
